  5月29日,中国联通宁夏中卫云数据中心项目建设现场一派繁忙。作为宁夏重点算力基础设施工程,这里土建、安装、机电等十几个班组同步施工,高峰期上千名工人同场作业。各类施工风险交织叠加,时刻考验着现场每一位建设者的专业素养与责任担当。

  “算力基建中最突出的难题,就是交叉作业与吊装冲突。”中铁十二局安全总监郭鹏介绍,此前施工中,两台吊车在同一作业区域扎堆、各班组为赶工期争抢设备的现象屡见不鲜,安全隐患一触即发。郭鹏当即立下“硬规矩”,所有吊装作业必须先行办理作业票,经审批通过后方可施工。每天下午,他准时组织各班组召开碰头会,逐一报备次日吊装时间与作业内容,实现错峰施工。“把安全工作做在前头,问题就出不来。”郭鹏说。

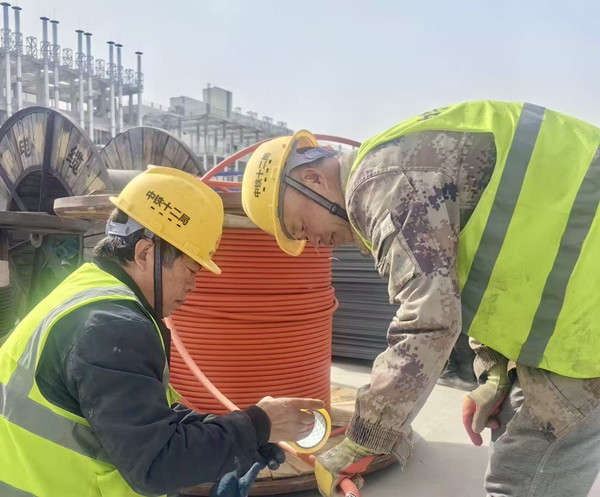

项目现场。

  “我曾在巡检时发现一处电缆被钢筋压破外皮,绝缘层磨损裸露铜芯,而破损点位紧邻工人频繁通行的作业通道。”工作人员石钢回忆道,他当即拉闸断电、布设警戒带,及时拦下正要途经此处的工人:“别从这儿走,电缆破皮极易漏电,一旦踩踏极易发生触电事故!”石钢快速完成包扎加固,并重新规划架空走线,第一时间消除安全隐患。

  除了吊装、用电这类高频风险,季节性施工带来的安全压力同样不容小觑。“安全防护最难的节点是冬季。”郭鹏说,零下二十多度的严寒极易造成新浇筑混凝土冻裂,项目只能采用电热毯包裹养护、室内火炉升温保温。而在保暖作业背后,电气火灾、缺氧窒息的风险陡增。项目团队落实最严管控举措,每个火炉旁配齐灭火器,安排24小时专人巡查,全员轮班使用检测仪定时监测氧气浓度,牢牢守住冬季施工安全底线。

  此外,数据中心强弱电、给排水、通信管线排布密集复杂,极易出现标高冲突,为后期运维埋下隐患;服务器、高压柜等精密设备对环境洁净度、运输平稳度要求严苛,狭窄通道极易引发磕碰损伤;土建、机电、弱电多专业施工时序不同,易出现工序冲突、重复返工。项目团队提前绘制三维管线图纸并优化排布,划定设备专用运输通道,统一统筹各专业施工计划,实现工序前置衔接,从源头化解施工矛盾,保障项目高效有序推进。

  “算力工程体量大、专业杂、标准高,安全从来不是某一处的单打独斗,只有把每一类风险都预判在前、管控到位,才能让整个项目走得稳、走得远。”郭鹏说。(宁夏日报记者 徐琳 文/图)

>>><<<
